浙江穿山越岭保供气 攻坚推进天然气管道工程

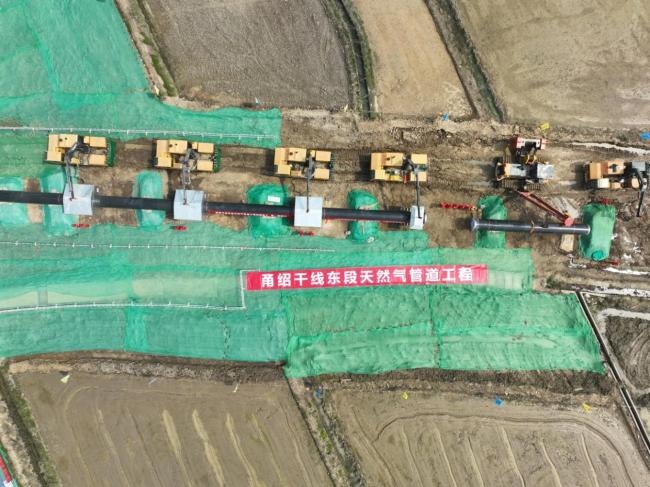

8月3日,浙江新昌东湾隧道内,一台双护盾式隧道掘进机正24小时向山体深处挺进。甬绍干线东段全长152公里,起于浙江省LNG配套天然气管道中宅站,止于绍兴市新昌县新昌分输站,途经宁波市北仑区、鄞州区、奉化区及绍兴市新昌县等地区,设计年输气能力131亿立方米。

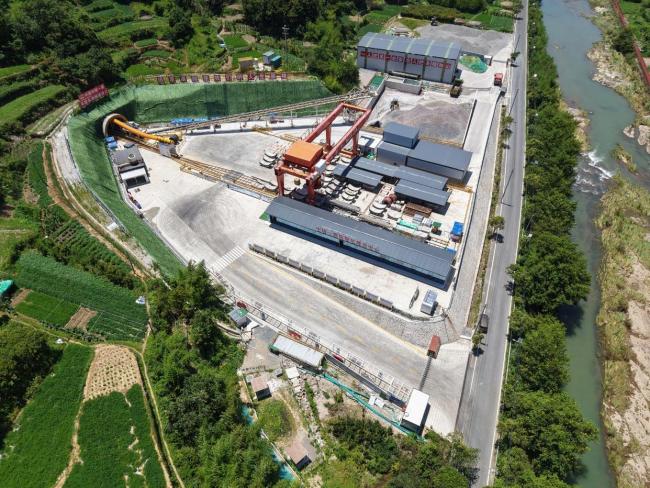

在国家管网集团建设项目管理公司负责的甬绍干线东段天然气管道工程的一处攻坚现场,建设者们经历了连绵梅雨、酷暑高温和台风汛期的考验,推动山地隧道群逐段掘进,这条联结海陆的关键能源通道逐步向前延伸。工程建成后将向沿线市场补充天然气,填补浙江及周边地区的用气缺口,提高管网运营可靠性,实现LNG资源外输与调峰,为区域能源安全提供有力保障。甬绍干线东段尽可能避让人口密集区和各类生态保护区,一路辗转于群山峡谷之间。全线共有隧道32条,总长72.46公里,隧道穿越长度占线路总长的61.2%。其中,两个相邻隧道口最近距离仅70余米。面对超过6000米的特长山岭隧道,双护盾式隧道掘进机工法成为兼顾工期与质量安全的最优选择。甬绍干线东段有两条隧道采用该工法:东湾隧道长8233.54米,其中TBM施工长度6060米,于5月3日开始掘进;五公岙隧道长6211米,其中TBM掘进长度为5840.99米,于6月25日开始掘进。

双护盾式隧道掘进机施工安全性好、环境扰动小、施工效率高,工期有保证。隧道掘进机在公路、铁路领域应用已较为成熟,但在油气行业仍处于推广阶段。两条山岭隧道均为典型的长距离硬岩地质工程,岩层复杂,施工面临长距离硬岩掘进、易坍塌、局部高地温、大坡度运输溜脱等多重难点。施工中,采用三项综合超前地质预报体系提前探明地质条件,做好应对预案。在高地温地段,依托洞内外制冷机组和分级通风系统降温;针对其他难点,也制定了专项应对策略,确保各类施工风险可控。
当前正值酷暑和防台风防汛关键期,施工现场机器轰鸣,隧道掘进按计划稳步推进。截至目前,已有29条隧道进洞施工,东湾隧道累计掘进1014米,五公岙隧道累计掘进425米。
